La schedulazione della produzione è l’assegnazione temporale delle singole attività di lavorazione alle risorse disponibili, tenendo conto di vincoli reali come macchine, turni e manutenzioni programmate. Se in reparto i vincoli sono concreti, ossia macchine sature, attrezzaggi lunghi o manodopera limitata, la scelta giusta è la schedulazione a capacità finita, integrata con un sistema APS, MES o MRP che tenga aggiornato il piano in automatico.
Prima di cambiare software o processo, tre verifiche fanno la differenza tra un piano credibile e un esercizio teorico:
- Controlla l’affidabilità dei dati di tempo ciclo e tempo di attrezzaggio per ogni fase produttiva.
- Decidi l’orizzonte operativo: giornaliero per il reparto, settimanale per il commerciale, mensile per gli acquisti.
- Scegli come integrare lo schedulatore con ERP, MRP o MES già in uso, evitando doppi inserimenti manuali.
Un consiglio: se non sai da dove partire, misura per due settimane lo scostamento tra data di consegna promessa e data reale. Quel numero, da solo, ti dice se hai un problema di pianificazione o di schedulazione.
Indice
- Che differenza c’è tra pianificazione e schedulazione della produzione?
- Capacità finita o infinita: quale scegliere per il tuo reparto?
- Come costruire una schedulazione operativa passo dopo passo
- Quali funzioni servono in un software di schedulazione produzione?
- Quali KPI monitorare per valutare la stabilità del piano?
- Come una suite integrata sostiene la schedulazione in reparto
- Cosa vediamo davvero nelle PMI che faticano con la schedulazione
- Perché una suite integrata batte gli strumenti scollegati
- La schedulazione della produzione con la suite Ingenia
- Domande frequenti sulla schedulazione produzione
- Fonti
Che differenza c’è tra pianificazione e schedulazione della produzione?
La pianificazione della produzione risponde alla domanda «quanto dobbiamo produrre e quando, in linea di massima». La schedulazione risponde a una domanda molto più stretta: «quale macchina, quale operatore, in quale ordine, in quale minuto». La prima lavora su settimane o mesi e usa dati aggregati; la seconda lavora su ore o giorni e usa dati puntuali su ogni risorsa.
Questa distinzione non è accademica. Molte PMI hanno un piano di produzione mensile solido, costruito su previsioni di vendita e capacità media degli impianti, ma poi affidano la sequenza giornaliera al buon senso del capo reparto. Il risultato è che il piano macro tiene, ma in reparto si accumulano ritardi, cambi macchina inutili e ore di straordinario non pianificate.
La teoria della schedulazione definisce questa attività come l’assegnazione di risorse finite a un insieme di operazioni nel tempo, con l’obiettivo di ottimizzare criteri come il completamento puntuale degli ordini o la minimizzazione dei tempi morti. È un campo di studio con decenni di modelli matematici alle spalle, non un’invenzione recente legata al software.
I modelli classici di schedulazione: cosa significano in pratica
Chi si occupa di operations incontra prima o poi tre famiglie di problemi, ciascuna con implicazioni diverse per l’organizzazione del reparto:
- One-machine scheduling: un’unica risorsa deve processare più lavori in sequenza. È il caso di un forno, un’autoclave o un centro di lavoro a collo di bottiglia dove la sequenza determina l’intero output della giornata.
- Flow-shop: tutti i lavori attraversano le stesse fasi, nello stesso ordine, come in una linea di assemblaggio o in un processo continuo. La difficoltà sta nel minimizzare i tempi di attesa tra una fase e l’altra.
- Job-shop: ogni lavoro può seguire un percorso diverso tra le macchine, tipico della produzione su commessa o del conto terzi meccanico. È il modello più complesso da schedulare a mano, perché ogni ordine compete con gli altri per le stesse risorse in momenti diversi.
Per una PMI manifatturiera, riconoscere in quale di questi schemi rientra la propria produzione aiuta a capire perché un foglio Excel smette di funzionare oltre una certa complessità. Un job-shop con quindici macchine e quaranta ordini attivi genera migliaia di combinazioni di sequenza possibili: nessun foglio di calcolo, per quanto ben costruito, riesce a ricalcolarle in tempo reale quando arriva un ordine urgente.
L’implicazione operativa è semplice da enunciare e più difficile da accettare: più il tuo processo si avvicina al job-shop, più hai bisogno di un motore di calcolo dedicato invece che di regole empiriche applicate dal capo turno. Non è una questione di dimensione dell’azienda, ma di combinazioni possibili tra ordini, macchine e vincoli di sequenza.

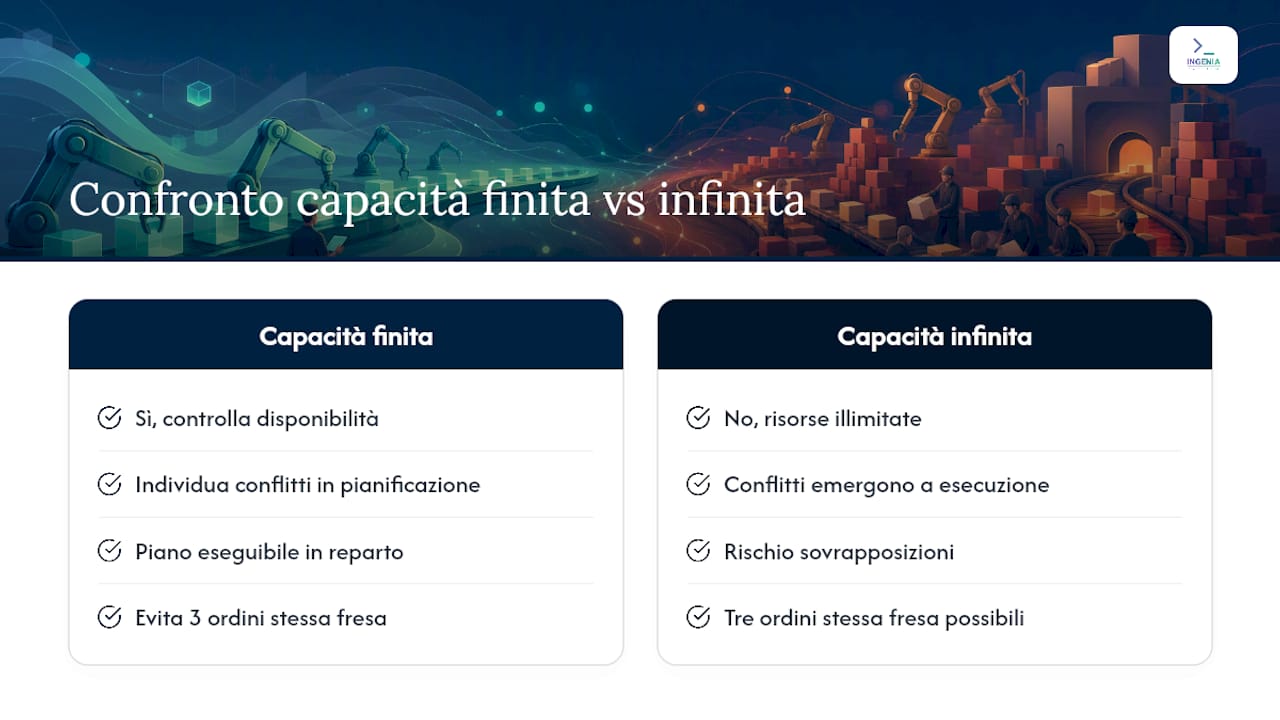

Capacità finita o infinita: quale scegliere per il tuo reparto?
La capacità infinita presuppone risorse illimitate e distribuisce il carico solo in base alle date richieste, ignorando se una macchina è già satura in quel turno. La capacità finita, al contrario, verifica la disponibilità reale di ogni risorsa prima di assegnare un’attività, e produce quindi un piano che il reparto può davvero eseguire.

La differenza si vede subito nella pratica. Con un piano a capacità infinita puoi ritrovarti con tre ordini diversi assegnati alla stessa fresa nello stesso turno, semplicemente perché il sistema non ha verificato la saturazione. Con la capacità finita, quel conflitto emerge prima, in fase di pianificazione, non alle otto di mattina quando il capo reparto scopre che è impossibile rispettare tutte le date promesse.
La documentazione tecnica di Microsoft Learn sulla pianificazione a capacità finita descrive bene questo meccanismo: il sistema richiede l’abilitazione delle risorse, la configurazione dei piani e la definizione di un orizzonte temporale di riferimento, e restituisce poi una schedulazione visualizzabile con un diagramma di Gantt, dove ogni barra rappresenta un’operazione assegnata a una risorsa specifica in una finestra di tempo precisa.
Tre criteri per decidere quale approccio adottare
- Variabilità dei turni e dei carichi: se il mix produttivo cambia poco e le risorse non sono mai vicine alla saturazione, la capacità infinita può bastare per una prima organizzazione del lavoro. Se invece i carichi oscillano e alcune risorse lavorano quasi sempre al limite, serve la capacità finita.
- Frequenza di imprevisti: guasti macchina, assenze impreviste, rilavorazioni. Più questi eventi sono frequenti, più un piano che ignora la capacità reale diventa inutile nel giro di poche ore.
- Precisione richiesta sulle date di consegna: se i clienti accettano finestre di consegna ampie, un piano approssimativo è tollerabile. Se lavori con contratti che prevedono penali per ritardo, la capacità finita diventa quasi obbligatoria.
Un esempio concreto aiuta a chiarire il meccanismo del “cosa succede se”. Immagina un piano settimanale già confermato quando arriva un ordine urgente da un cliente strategico. Con uno strumento a capacità finita puoi simulare l’inserimento di quell’ordine prima di confermarlo, vedere quali altre commesse slittano e di quanto, e decidere consapevolmente se accettarlo o negoziare una data diversa. Senza quella simulazione, l’inserimento avviene “a occhio” e lo scostamento si scopre solo a consuntivo.
Nelle piccole e medie imprese italiane la schedulazione a capacità finita resta ancora poco diffusa, spesso per la percezione che richieda investimenti importanti in software e formazione. Dove viene applicata con dati affidabili, però, tende ad aumentare la puntualità delle consegne e a ridurre il ricorso a urgenze e straordinari non pianificati, perché il piano riflette la capacità reale invece di un’ipotesi ottimistica.
Vale la pena aggiungere una nota di prudenza: la capacità finita non elimina i colli di bottiglia, li rende visibili. Se una risorsa è strutturalmente sottodimensionata rispetto alla domanda, nessun algoritmo di schedulazione risolve il problema: al massimo lo segnala con chiarezza, permettendoti di intervenire su turni, straordinari o investimenti in capacità aggiuntiva.
Come costruire una schedulazione operativa passo dopo passo
Passare dalla teoria all’applicazione richiede una sequenza precisa di passaggi. Saltarne uno, in genere il primo, è la causa più comune di implementazioni fallite.
- Pulisci le anagrafiche prima di tutto. Tempi ciclo, distinte base (BOM), risorse disponibili e calendari di manutenzione devono essere aggiornati e verificati sul campo, non copiati da un vecchio foglio Excel. Una pianificazione è credibile solo quanto lo sono questi dati di partenza, come sottolinea la documentazione sulla pianificazione della capacità finita: senza integrazione affidabile tra MRP, magazzino e anagrafiche articoli, qualsiasi schedulatore produce output inutilizzabili.
- Definisci le regole di priorità e sequenziamento. Decidi se dare priorità alla data di consegna più vicina, al cliente strategico, al minor tempo di attrezzaggio o a una combinazione di questi criteri. Senza regole esplicite, ogni operatore applica una logica diversa.
- Imposta l’orizzonte e la frequenza di aggiornamento. Un orizzonte troppo lungo genera piani che cambiano prima ancora di essere eseguiti; uno troppo corto non dà visibilità sufficiente agli acquisti. Molte PMI trovano un equilibrio con un orizzonte operativo di una o due settimane, aggiornato quotidianamente.
- Prevedi simulazioni per le urgenze. Un ordine imprevisto, un guasto, un ritardo fornitore: la capacità di simulare l’impatto prima di modificare il piano reale distingue una schedulazione matura da una reattiva.
- Assegna ruoli e responsabilità chiare. Chi aggiorna i dati di avanzamento, chi decide sulle eccezioni, chi comunica gli slittamenti al commerciale. Senza questa chiarezza, anche il miglior software resta uno strumento sottoutilizzato.
Un consiglio: parti da un pilota su una sola linea o famiglia di prodotto per validare tempi ciclo e frequenza di aggiornamento, prima di estendere la capacità finita all’intero stabilimento. Correggere gli errori su una linea costa ore; correggerli su tutto lo stabilimento costa settimane.
Le anagrafiche di fase e i tempi ciclo, in particolare, meritano un modulo dedicato piuttosto che un foglio condiviso: strumenti come le ricette di produzione e fasi di lavorazione permettono di tenere questi dati aggiornati direttamente dal reparto, invece che ricostruirli a posteriori in ufficio tecnico.

Quali funzioni servono in un software di schedulazione produzione?
Tre categorie di strumenti coprono compiti diversi e spesso complementari, e confonderle è uno degli errori più comuni in fase di scelta.
- MRP (Material Requirements Planning): calcola i fabbisogni di materiali e componenti a partire dalla domanda e dalle distinte base. Risponde alla domanda «cosa devo acquistare e quando».
- APS (Advanced Planning and Scheduling): è lo strumento che applica davvero la capacità finita, impostando i vincoli di macchina, turno e attrezzaggio e ricalcolando la sequenza in pochi minuti quando cambia qualcosa. Come spiega Link Management, l’APS è ciò che rende operativa la capacità finita nella pratica quotidiana, non solo sulla carta.
- MES (Manufacturing Execution System): raccoglie i dati di avanzamento reale in reparto, confrontandoli con il piano e alimentando il ciclo successivo di ripianificazione.
Il flusso dati ideale collega questi tre livelli senza interruzioni manuali: l’MRP genera il fabbisogno, l’APS lo trasforma in sequenza fattibile tenendo conto della capacità, il MES restituisce l’avanzamento reale che permette di correggere il piano il giorno dopo. Quando questo flusso è spezzato, per esempio perché il reparto registra l’avanzamento su carta e qualcuno lo ricopia a mano nel gestionale, ogni ripianificazione parte da dati vecchi di ore o giorni.
Un criterio pratico di selezione riguarda l’integrazione tecnica con i sistemi già in uso, in particolare con il magazzino (WMS) e con gli ordini di lavoro (ODL). Se lo schedulatore non dialoga con questi sistemi, si genera un doppio inserimento che nel tempo produce disallineamenti tra quello che il piano dice e quello che succede davvero in reparto. Un modulo come la gestione degli ordini di lavoro su MES cloud risolve questo punto pubblicando direttamente in reparto le code generate dal piano, senza passaggi intermedi su carta.
Per capire dove finisce il perimetro di un sistema e inizia quello dell’altro, una guida utile è il confronto tra MES, ERP e MRP, che chiarisce quando serve uno strumento solo e quando ne servono due integrati. In pratica, quasi nessuna PMI manifatturiera con più di una decina di macchine riesce a fare a meno di almeno due di questi tre livelli.
Nella valutazione tecnica, conta anche la facilità d’uso in reparto: un operatore che deve confermare un avanzamento tra un cambio macchina e l’altro non ha tempo per interfacce complesse. Gli strumenti che funzionano meglio sul campo sono spesso quelli pensati per essere usati da tablet o terminale touch direttamente sulla linea, non riadattati da un’interfaccia da ufficio.
Quali KPI monitorare per valutare la stabilità del piano?
Una schedulazione va giudicata sui risultati che produce, non sulla sofisticazione del software che la genera. Quattro indicatori coprono la maggior parte delle esigenze di controllo operativo:
- OTD/OTIF (On Time Delivery / On Time In Full): misura la percentuale di ordini consegnati nei tempi e nelle quantità promesse. È l’indicatore più diretto per il cliente e per il commerciale.
- OEE (Overall Equipment Effectiveness): combina disponibilità, performance e qualità di una risorsa, e rivela se il collo di bottiglia percepito coincide con quello reale.
- Lead time di produzione: il tempo che intercorre tra l’apertura e la chiusura di un ordine di lavoro, utile per capire se il piano comprime o dilata i tempi reali.
- Stabilità del piano: quante volte, in una settimana, il piano viene ricalcolato per cause diverse da un nuovo ordine cliente. Un piano che cambia in continuazione per emergenze interne segnala un problema a monte, spesso nei dati di partenza.
Costruire un cruscotto operativo attorno a questi quattro numeri, aggiornato quotidianamente e visibile sia in reparto sia in ufficio, permette a chi decide di intervenire prima che un ritardo diventi visibile al cliente. Un sistema OEE in tempo reale raccoglie questi dati direttamente dalle macchine, evitando le ricostruzioni manuali di fine turno che spesso arrivano troppo tardi per essere utili.
Sulla frequenza delle review, la pratica più diffusa nelle aziende che hanno adottato la capacità finita con successo è quella delle riunioni operative quotidiane, note come S&OE (Sales and Operations Execution). Sono incontri brevi, spesso di quindici minuti, in cui produzione, acquisti e commerciale ricalcolano insieme il piano sulla base degli eventi delle ultime ventiquattro ore. Come indicano le linee guida operative sulla capacità finita, questo ritmo quotidiano è ciò che distingue un piano vivo da uno che si allontana progressivamente dalla realtà del reparto.
Molte aziende scoprono, misurando per la prima volta, che il loro OTD reale è più basso di quanto pensassero, semplicemente perché prima non lo calcolavano in modo sistematico.
Come una suite integrata sostiene la schedulazione in reparto
Una schedulazione affidabile dipende da dati che arrivano puliti e in tempo reale da più fonti: anagrafiche di produzione, avanzamento in reparto, disponibilità di magazzino. Ingenia ha costruito la propria suite di software proprio attorno a questa esigenza di integrazione, invece di trattare ogni funzione come uno strumento isolato.

Il modulo MRP e produzione con tablet di Gestya permette di gestire il fabbisogno di materiali e la programmazione delle commesse direttamente dal reparto, con dati che confluiscono nello stesso ambiente usato da acquisti e magazzino. Il MES cloud di PLCinCloud aggiunge il livello di esecuzione, raccogliendo l’avanzamento reale delle lavorazioni e rendendolo disponibile per ricalcolare il piano il giorno successivo.
Alcuni scenari tipici in cui questa integrazione fa la differenza:
- Un reparto con più linee che deve ribilanciare il carico quando una macchina si ferma per manutenzione non programmata.
- Un’azienda che riceve ordini urgenti da clienti chiave e deve simulare l’impatto prima di confermarli.
- Un plant manager che vuole vedere OEE, avanzamento e scostamenti sul piano in un’unica schermata, senza ricostruire i dati da fogli separati.
Un consiglio: quando valuti una soluzione integrata, chiedi sempre una prova pilota su una linea reale prima di estenderla a tutto lo stabilimento: è il modo più veloce per verificare se i tempi ciclo caricati a sistema corrispondono a quelli effettivi.
Cosa vediamo davvero nelle PMI che faticano con la schedulazione
Nella nostra esperienza a contatto con aziende manifatturiere italiane, l’errore più ricorrente non è tecnologico ma organizzativo: si compra un software prima ancora di aver pulito le anagrafiche di tempo ciclo. Il risultato è uno strumento potente alimentato con dati sbagliati, che produce piani inaffidabili quanto quelli fatti a mano, solo più velocemente.
Un piano non aggiornato con la realtà del reparto smette di essere utile nel giro di ventiquattro ore.
Il nostro consiglio pratico resta sempre lo stesso: parti piccolo, misura, poi estendi. Se vuoi capire dove si trova oggi il tuo reparto rispetto a questi criteri, un audit dei dati di produzione è il primo passo più concreto che puoi fare.
Perché una suite integrata batte gli strumenti scollegati
La differenza tra un piano di produzione teorico e uno che il reparto rispetta davvero sta nella qualità dei dati che lo alimentano ogni giorno.
| Punto | Dettagli |
|---|---|
| Capacità finita quando serve | Adotta la capacità finita se le risorse sono spesso sature o le date di consegna hanno penali. |
| Dati puliti prima del software | Verifica tempi ciclo, BOM e anagrafiche prima di scegliere qualunque schedulatore. |
| APS per ricalcolare in fretta | Uno strumento APS applica i vincoli reali e ricalcola il piano in pochi minuti dopo un imprevisto. |
| Monitora quattro KPI chiave | Segui OTD/OTIF, OEE, lead time e stabilità del piano con un cruscotto quotidiano. |
| Suite Ingenia per l’integrazione | I moduli MRP e MES di Ingenia collegano dati di produzione e avanzamento in un unico ambiente. |
La schedulazione della produzione con la suite Ingenia
Se hai letto fin qui, probabilmente hai già capito che il problema raramente è la mancanza di un algoritmo: è la mancanza di dati puliti e collegati tra magazzino, produzione e avanzamento in reparto. Ingenia nasce per chiudere esattamente questo divario, con moduli sviluppati internamente che parlano la stessa lingua invece di scambiarsi file esportati a mano.

Il modulo MRP e produzione con tablet di Gestya è pensato per PMI manifatturiere che vogliono passare da un foglio Excel a una pianificazione con dati aggiornati dal reparto in tempo reale, senza dover riscrivere da zero i propri processi. Si integra con il modulo di gestione magazzino con palmari barcode, così la disponibilità di materiali è sempre visibile a chi programma la produzione, e con la gestione degli ordini di lavoro su MES cloud per chiudere il cerchio tra pianificazione ed esecuzione.
Se gestisci commesse su misura, il modulo di gestione commesse con timesheet e cashflow aggiunge il controllo economico a quello produttivo. Il passo più semplice per iniziare è richiedere una dimostrazione su un reparto pilota, per verificare in poche settimane quanto i tuoi tempi ciclo reali si discostano da quelli oggi a sistema.
Domande frequenti sulla schedulazione produzione
Qual è la differenza tra pianificazione e schedulazione della produzione? La pianificazione stabilisce quanto produrre e in quale periodo, su base aggregata e con orizzonti lunghi. La schedulazione assegna ogni attività a una risorsa specifica in una finestra temporale precisa, spesso su base giornaliera o oraria.
Quando conviene passare dalla capacità infinita a quella finita? Conviene quando le risorse sono spesso sature, gli imprevisti sono frequenti o i clienti richiedono date di consegna precise con penali per il ritardo. In questi casi un piano che ignora la saturazione reale genera conflitti che emergono solo in reparto.
Un software APS sostituisce l’ERP o l’MRP? No. L’MRP calcola i fabbisogni di materiali, l’APS trasforma quel fabbisogno in una sequenza fattibile rispettando i vincoli di capacità, il MES raccoglie l’avanzamento reale. Sono livelli complementari, non alternativi.
Quali KPI indicano che la schedulazione sta funzionando? OTD/OTIF per la puntualità delle consegne, OEE per l’efficienza delle risorse, lead time di produzione e stabilità del piano, cioè quante volte il piano viene ricalcolato per emergenze interne evitabili.
Serve un software costoso per iniziare a schedulare a capacità finita? No, ma serve partire con dati di tempo ciclo e anagrafiche affidabili. Un pilota su una sola linea o famiglia di prodotto permette di validare l’approccio prima di estenderlo a tutto lo stabilimento, con un investimento contenuto.
Fonti
- Teoria della schedulazione
- Finite capacity (Microsoft Learn)
- Schedulazione a capacità finita: cos’è e quali sono i vantaggi - Simone Gozzoli
- Pianificazione della produzione – Pianificazione della capacità finita
- Schedulazione a capacità finita: cos’è e quali sono i vantaggi? - Link Management
Raccomandati
- Software MRP e Produzione con Tablet - Modulo Gestya per PMI Manifatturiere | INGENIA
- 5 Errori nella Pianificazione Team Manutenzione | Guida 2026 | INGENIA
- Come Pianificare i Carichi dei Tecnici di Manutenzione | Guida 2026 | INGENIA
- Ricette di Produzione e Fasi di Lavorazione | MES | PLCinCloud | INGENIA
