Implementazione MES: la roadmap per PMI manifatturiere

Team Ingenia · 21/09/2026
Implementazione MES: la roadmap per PMI manifatturiere

Per ottenere valore rapido, implementa un pilota MES su un caso d’uso prioritario e a misura dei KPI baseline prima di estendere il sistema a tutta la fabbrica. La priorità immediata non è la lista di funzionalità, ma un progetto pilota con sponsor operativo chiaro. In parallelo vanno attivati tre elementi: definizione dei KPI di partenza, l’integrazione con ERP e controllo macchina, e le misure di sicurezza proporzionate al rischio previste dalla normativa NIS2.


In breve:

  • Per un progetto efficace, si consiglia di avviare un pilota su una linea o reparto chiave, con KPIs di base già definiti e misurabili.
  • La sequenza di implementazione deve seguire fasi precise, dalla mappatura dei processi alla validazione del pilota, con obiettivi verificabili tra ogni passaggio.
  • L’integrazione secondo lo standard ISA‑95 richiede protocolli compatibili come OPC‑UA e API REST, con attenzione a riconciliazione automatica e gestione degli errori.
  • Le misure di sicurezza NIS2 devono essere progettate in fase di integrazione, prevedendo segmentazione rete, MFA, backup e notifiche tempestive in caso di incidenti.
  • Una corretta fase di test, formazione e supporto post go‑live è fondamentale per ridurre i rischi pratici e ottenere benefici concreti subito dopo il rollout.

Ingenia
Porta il MES nella tua fabbrica
Ingenia integra soluzioni digitali, automazione e tracciabilità per aiutare le PMI manifatturiere a semplificare i processi produttivi.
Scopri Ingenia

Indice

Come funziona la roadmap per l’implementazione MES

Un’implementazione MES ben condotta segue una sequenza precisa, non un elenco di attività parallele. Ogni fase produce un output verificabile che diventa l’input della fase successiva, e questo riduce il rischio di dover rifare il lavoro a metà progetto.

  1. Scoperta e requisiti. Si mappano i processi produttivi esistenti, si intervistano capireparto e operatori, e si documentano i requisiti funzionali. Il deliverable è un documento di requisiti condiviso e firmato dagli stakeholder chiave.
  2. Definizione dei KPI baseline. Prima di toccare il software, si misurano OEE, tempi ciclo, scarti e first pass yield con i metodi attuali (anche manuali). Senza questa fotografia iniziale, qualsiasi miglioramento futuro resta indimostrabile.
  3. Design tecnico e mappatura integrazioni. Si definisce come il MES dialogherà con ERP, SCADA e PLC, seguendo i principi dello standard ISA‑95. Il deliverable è un documento di architettura con flussi dati e responsabilità.
  4. Progetto pilota. Si sceglie una linea o un reparto circoscritto, si configura il MES e si testa per alcune settimane con dati reali. Un pilota ben strutturato produce evidenza dimostrabile e non un semplice test tecnico, come conferma la guida pratica di Focus Industria 4.0.
  5. Rollout progressivo. Solo dopo aver validato il pilota si estende il sistema alle altre linee, con formazione dedicata a ogni team che entra in produzione.

Per una PMI manifatturiera, la sequenza completa richiede tipicamente da 8 a 12 mesi, dalla raccolta requisiti al rollout completo, secondo la stima riportata da Lemon Learning. Le milestone da monitorare sono tre: firma dei requisiti, chiusura del pilota con KPI validati, e go‑live sulla prima linea produttiva reale.

Come scegliere il fornitore giusto e strutturare il pilota

Il fornitore giusto non è quello con più funzionalità sulla brochure, ma quello che si integra con l’infrastruttura esistente e risponde con dati concreti alle domande operative. Una richiesta di offerta (RFP) solida deve includere:

  • Compatibilità con i protocolli già in uso in fabbrica (OPC‑UA, connettori PLC specifici, API REST).
  • Modalità di gestione degli aggiornamenti software e livelli di servizio (SLA) su tempi di risposta e disponibilità.
  • Costo e tempi delle personalizzazioni oltre la configurazione standard.
  • Modalità di formazione incluse nel contratto e disponibilità di supporto in lingua italiana.
  • Riferimenti verificabili su implementazioni comparabili per settore o dimensione aziendale.

Le domande da porre in fase di valutazione riguardano soprattutto l’integrazione: come il sistema legge i dati dal PLC, cosa succede in caso di interruzione di rete, e chi è responsabile della riconciliazione dei dati tra MES ed ERP. Sul piano della governance interna, il pilota deve avere un responsabile operativo (non solo IT) che risponda dei risultati, un referente tecnico del fornitore, e un calendario di verifica settimanale nelle prime fasi.

Un consiglio: scegli come pilota una linea con problemi noti e misurabili, non quella più semplice da digitalizzare. Un pilota facile che non risolve nulla non convince nessuno a finanziare il rollout completo.

Come integrare MES, ERP e controllo macchina secondo ISA‑95

L’integrazione è il punto in cui molti progetti MES perdono tempo e budget. Lo standard ISA‑95 distingue il livello 3 (controllo di produzione, dove vive il MES) dal livello 4 (pianificazione aziendale, dove vive l’ERP), e definisce modelli condivisi per lo scambio di informazioni tra i due strati, riducendo i costi di integrazione secondo quanto documentato dall’ISA.

Nella pratica, i pattern di integrazione più diffusi sono:

  • OPC‑UA per la comunicazione diretta con PLC e sistemi SCADA, adatto quando serve raccogliere dati macchina in tempo reale.
  • API REST per lo scambio di ordini di produzione, distinte base e dati anagrafici con l’ERP.
  • B2MML (Business To Manufacturing Markup Language), il formato XML derivato da ISA‑95 usato per scambiare messaggi strutturati tra i due livelli.

Adottare profili compatibili con ISA‑95 riduce la dipendenza da personalizzazioni proprietarie difficili da mantenere nel tempo, come indicano le note tecniche ISA sulla parte 5 dello standard. Ogni flusso di integrazione deve prevedere log dettagliati, riconciliazione automatica tra quantità inviate e ricevute, e gestione degli errori con retry controllati e alert a un responsabile designato, secondo le buone pratiche ANSI/ISA sull’integrazione bus‑MES. Un abbonamento cloud semplifica la messa in opera del software, ma non elimina la necessità di rete stabile e dispositivi di raccolta dati affidabili in fabbrica.

Approfondisci i pattern di connessione nella nostra guida operativa sull’integrazione IoT e MES.

Quali obblighi di sicurezza NIS2 riguardano il MES?

Non tutti i componenti del MES rientrano automaticamente nel perimetro NIS2: la domanda corretta è quali sistemi, tra quelli collegati al MES, sono effettivamente rilevanti per la continuità operativa dell’azienda. L’Autorità per la sicurezza informatica (ACN) richiede un approccio risk‑based, con misure tecniche e organizzative proporzionate al rischio reale, non uno standard uniforme per tutte le aziende.

Le misure operative più rilevanti per un progetto MES comprendono:

  • Segmentazione della rete IT/OT per isolare i sistemi di produzione dalla rete aziendale generale.
  • Autenticazione a più fattori (MFA) per l’accesso alle console MES e SCADA.
  • Piani di patching regolare e backup verificati, con piani di ripristino documentati.
  • Logging centralizzato degli accessi e delle modifiche di configurazione.

Le specifiche tecniche ACN impongono anche obblighi di notifica: la pre‑notifica al CSIRT Italia va inviata entro 24 ore dalla scoperta di un incidente significativo, con notifica completa entro 72 ore. Un progetto MES che tocca sistemi rilevanti per NIS2 deve prevedere questi tempi già nel piano di risposta agli incidenti, non aggiungerli dopo il go‑live.

Come condurre test, formazione e go‑live in sicurezza

Il go‑live è il momento in cui i rischi teorici diventano reali: una configurazione errata scoperta durante i test costa ore, la stessa scoperta in produzione costa giornate di fermo linea.

  1. Test di accettazione utente (UAT). Si verificano scenari critici: cambio turno, gestione scarti, fermo macchina non pianificato. I criteri di accettazione devono essere concordati prima dei test, non durante.
  2. Formazione differenziata per ruolo. Operatori di linea, supervisori e team IT hanno bisogni diversi: gli operatori necessitano di formazione pratica sull’interfaccia, i supervisori sulla lettura dei dati, l’IT sulla gestione delle eccezioni tecniche.
  3. Strategia di cutover. Il passaggio dal sistema vecchio al nuovo può avvenire in parallelo (entrambi i sistemi attivi per un periodo) o a strappo (switch immediato). Per la maggior parte delle PMI, il parallelo riduce il rischio anche se costa più tempo.
  4. Supporto post go‑live. Nelle prime settimane serve un presidio tecnico rafforzato, con un canale diretto per segnalare anomalie senza passare per il normale ticketing.

Chi gestisce anche la manutenzione trova utile collegare da subito MES e CMMS: la guida sull’apertura ticket automatica tra MES e CMMS mostra come evitare doppi inserimenti manuali fin dal primo giorno di produzione.

Come si misura il valore generato dopo il go‑live

Il valore di un MES si dimostra solo se OEE, scarti e tempi di fermo vengono misurati con le stesse regole prima e dopo l’implementazione. Serve un dizionario KPI condiviso: senza definizioni precise di cosa conta come fermo pianificato, microfermo o rendimento, i numeri tra reparti diversi non sono confrontabili, come sottolinea Focus Industria 4.0.

  • Fissa la baseline pre‑progetto e ricalcola gli stessi KPI a 30, 90 e 180 giorni dal go‑live.
  • Assegna un responsabile per l’aggiornamento dei dati anagrafici e delle configurazioni, non lasciarlo a rotazione tra reparti.
  • Rivedi trimestralmente le convenzioni di calcolo insieme ai capireparto, perché i processi cambiano e le definizioni devono seguirli.

Un consiglio: pubblica la dashboard KPI in reparto, visibile agli operatori. Il dato letto ogni giorno diventa uno strumento operativo, non solo un report per la direzione.

Cosa insegna l’esperienza pratica sui progetti MES

Il fattore che distingue davvero i progetti MES riusciti da quelli che si arenano non è la tecnologia scelta, ma l’investimento nel coinvolgimento delle persone e nella formazione mirata per ogni ruolo coinvolto. Una suite con moduli MES, integrazione ERP e manutenzione già collegati tra loro riduce il lavoro di cucitura tecnica che altrimenti ricade sul team IT interno. Chi vuole capire prima il perimetro del progetto può partire dalla guida introduttiva sul ruolo del MES nelle PMI manifatturiere, utile anche per collocare il progetto MES dentro una strategia più ampia di digitalizzazione della fabbrica.

Cosa penso davvero di come le PMI affrontano l’implementazione MES

La maggior parte delle guide sull’implementazione MES tratta la scelta del software come il problema centrale. Non lo è. Il problema centrale è quasi sempre organizzativo: chi possiede il KPI, chi decide se il pilota ha funzionato, chi risponde quando i dati tra MES ed ERP non coincidono. Le aziende che falliscono il rollout non hanno scelto il software sbagliato, hanno saltato la fase di definizione dei KPI baseline pensando di recuperarla dopo.

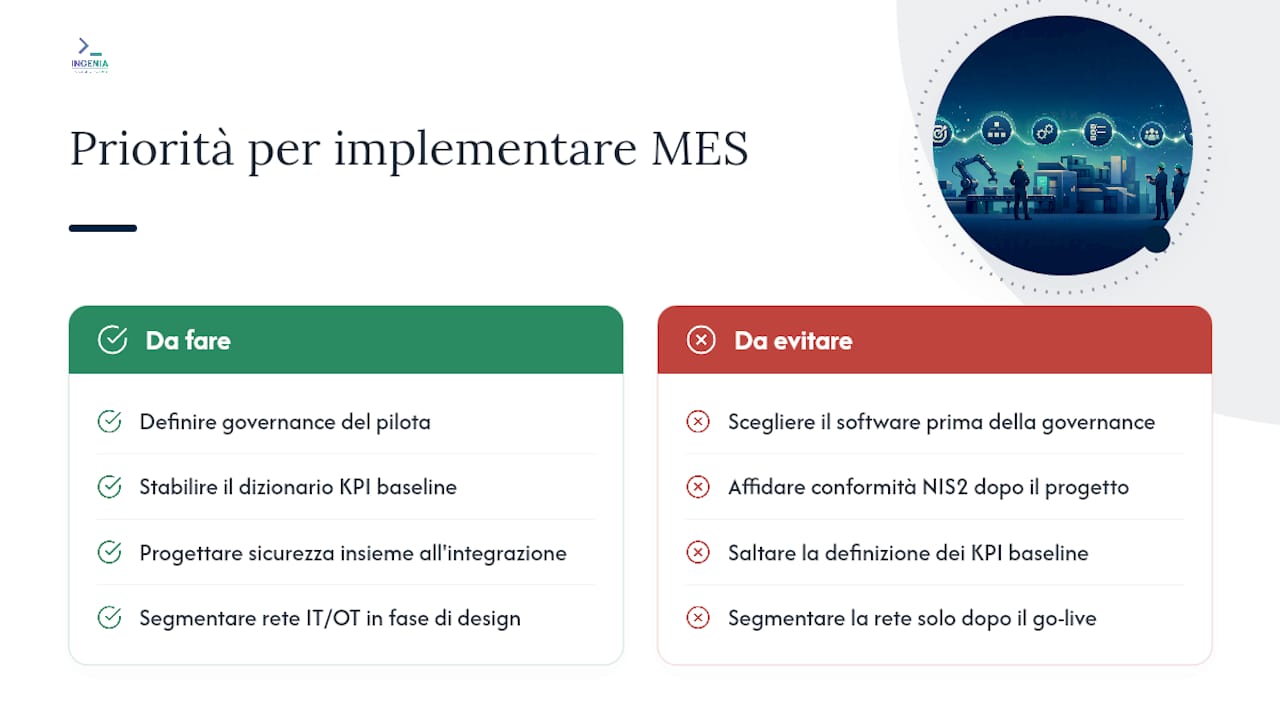

Cosa penso davvero di come le PMI affrontano l'implementazione MES — overview diagram

C’è anche un errore opposto, altrettanto comune: trattare la conformità NIS2 come un adempimento a parte, da affidare a un consulente esterno una volta finito il progetto MES. Le misure di sicurezza vanno progettate insieme all’architettura di integrazione, non aggiunte sopra un sistema già in produzione. Segmentare la rete IT/OT dopo il go‑live costa multipli di quanto costerebbe farlo durante il design tecnico.

Chi legge questa guida per pianificare un progetto reale dovrebbe fissare prima la governance del pilota e il dizionario KPI, e solo dopo confrontare i fornitori. L’ordine inverso è la causa più frequente di progetti che si allungano oltre i 12 mesi previsti.

— Ufficio

Come Ingenia può supportare il tuo progetto MES

Molte PMI affrontano l’implementazione MES mettendo insieme software di fornitori diversi, con il rischio di integrazioni fragili e responsabilità poco chiare tra chi gestisce l’ERP, il controllo macchina e la manutenzione. Alcuni fornitori propongono moduli progettati per dialogare tra loro, così da facilitare l’integrazione descritta in questa guida.

Ingenia

Il MES cloud PLCinCloud copre la digitalizzazione di fabbrica descritta nella roadmap, e si collega nativamente al gestionale Gestya per l’integrazione ERP e al CMMS Manutentya per chiudere il ciclo tra produzione e manutenzione preventiva. Chi gestisce ricette e flussi produttivi variabili trova utile anche il modulo Processi per configurare workflow senza dover riscrivere ogni volta l’integrazione. A questi si aggiungono i servizi di digitalizzazione delle aziende manifatturiere e di cybersecurity per la conformità NIS2, utili per affrontare in un unico progetto sia l’implementazione che gli obblighi normativi. Richiedi un audit tecnico per capire quale modulo avviare come pilota nella tua fabbrica.

Fonti

Per approfondire gli aspetti normativi, consulta le FAQ NIS dell’ACN e lo standard ISA‑95 per i principi di integrazione. Sulla NIS2 applicata alle aziende italiane, la nostra guida pratica alla NIS2 offre un approfondimento operativo.

Domande frequenti

Cosa si intende per sistema MES?

Un MES (Manufacturing Execution System) è il software che gestisce e monitora la produzione in tempo reale, tra il livello del controllo macchina e quello della pianificazione aziendale gestita dall’ERP. Coordina ordini di produzione, raccolta dati, tracciabilità e qualità direttamente in reparto.

Cos’è l’implementazione di un MES?

L’implementazione MES è il progetto che porta il software dalla raccolta requisiti al funzionamento operativo in fabbrica, passando per design tecnico, pilota e rollout. Per una PMI la sequenza completa richiede tipicamente 8 a 12 mesi.

Cos’è il MES e come funziona?

Il MES funziona raccogliendo dati direttamente da macchine, operatori e sistemi di controllo, e restituendo indicatori come OEE, scarti e tempi ciclo in tempo quasi reale. Si integra con l’ERP secondo i principi dello standard ISA‑95, che separa il livello di controllo produzione da quello di pianificazione aziendale.

Quanto costa un progetto di implementazione MES?

Il costo dipende da perimetro, numero di linee coinvolte e livello di personalizzazione richiesto, e non esiste una cifra fissa applicabile a ogni azienda. I prezzi dei moduli Ingenia come PLCinCloud sono disponibili su richiesta attraverso un contatto commerciale diretto.

Serve la conformità NIS2 per implementare un MES?

Non ogni componente del MES rientra automaticamente nel perimetro NIS2: dipende da quali sistemi collegati sono rilevanti per la continuità operativa dell’azienda secondo la valutazione risk‑based richiesta dall’ACN. Se il MES tocca sistemi rilevanti, vanno previste misure come segmentazione IT/OT e obblighi di notifica degli incidenti entro le tempistiche stabilite.
